土方工程項目與土工膜之間有什么關系?
1.土方工程項目主要包括:庫盆開挖、庫底復合膜上的土方挖填和穿壩涵洞工程的土方挖填,總開挖量132.32萬m3,總回填量22.34萬m3。
1)庫盆開挖工程
庫盆開挖土方除用于筑壩外,均用于電廠廠區回填,因此,取土前首先進行庫盆清表,清除表層雜草、草根、樹根及表層腐殖土。清表土共計15.53萬m3,首先采用74kw推土機推運集堆,然后采用1m3挖掘機配8t自卸車外運,用作廠區綠化的種植土,運距1km。水庫庫盆開挖土方共計94.31萬m3,采用1m3挖掘機配8t自卸車施工,其中5.88m3用于圍壩填筑,運距0.5km,88.43萬m3用于電廠廠區基礎回填,運距1km。
2)圍壩填筑
圍壩需分層填筑,每層填筑厚度應通過實驗確定。土料鋪填后采用74kw推土機推平,以確保鋪料層厚度均勻,如果發現超厚部位,要立即進行處理。填筑土料采用壓路機壓實。
3)庫底防滲工程庫底鋪設復合土工膜防滲,膜上開挖土方0.8m厚,共22.12萬m3,復合膜鋪設完成后再利用開挖土回填。
2.庫底復合膜工程
庫底防滲鋪設復合膜共33.55萬m2。庫底鋪膜單元工程按“基面處理”、“土工膜鋪設及焊接”、“膜上覆土”六道施工工序進行質量檢驗與評定。
1)基面處理
膜下基面采用挖掘機土方開挖,推土機整平,局部人工找平,5~10t平碾壓實兩遍的施工工藝。水庫整平后首先在庫底平鋪15cm厚的中粗砂墊層,然后在中粗砂墊層上鋪設復合膜。
2)排水排氣系統
盲溝主要采用人工開槽進行施工。按盲溝→逆止閥下部結構安裝→復合膜鋪設→復合膜與逆止閥固定密封盤連接→膜上人工覆土→逆止閥上部結構安裝的施工順序進行施工。逆止閥固定密封盤采用膠粘結方式與復合膜連接。
3)復合膜鋪設及焊接

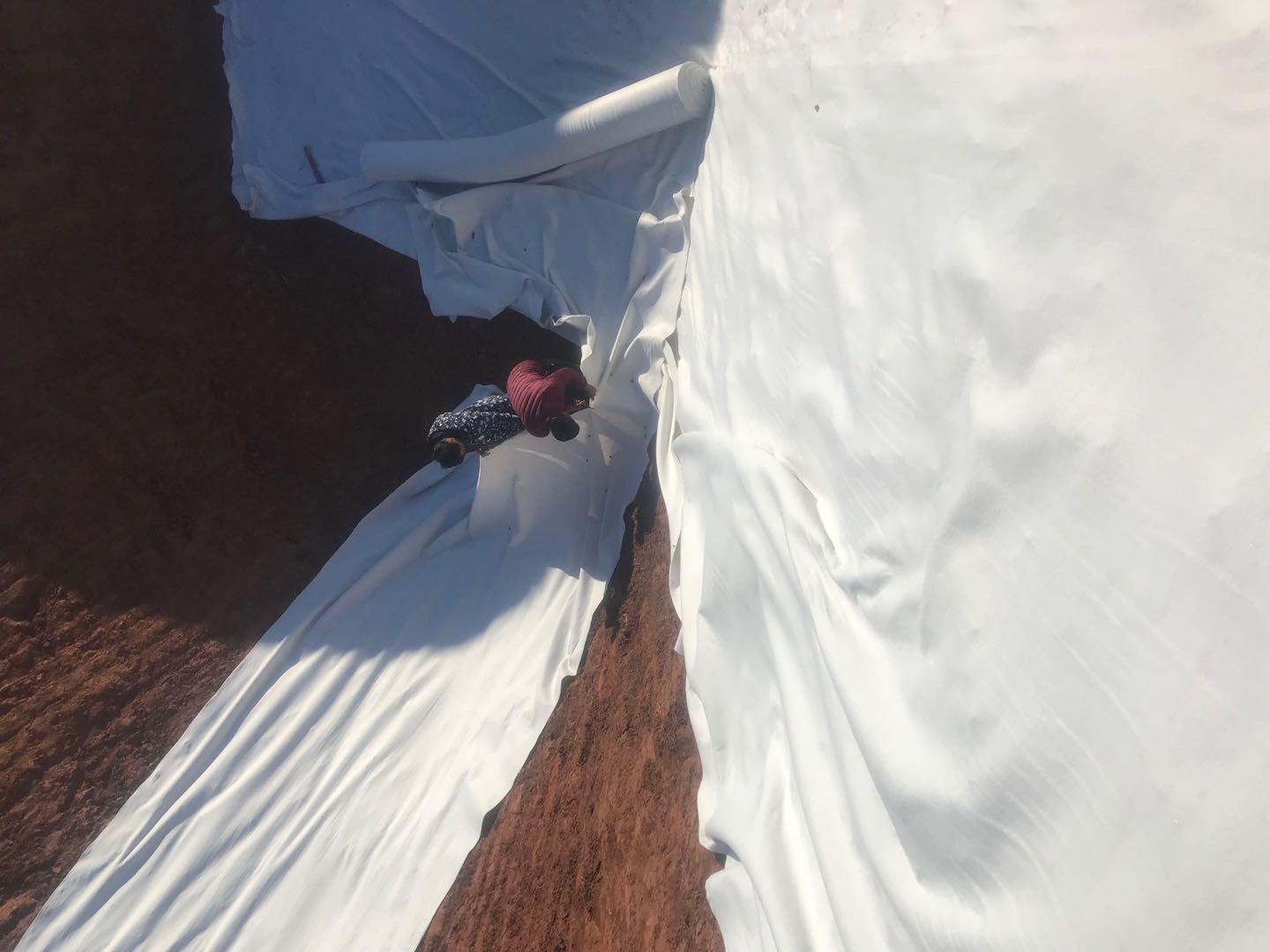

復合膜采用人工滾鋪,鋪設時自然松弛,與基面貼實,不可有懸空;復合膜表面必須清理干凈,不得有石頭、玻璃等有可能破壞復合膜的雜物。復合膜連接采用雙軌熱熔焊法,其焊縫為兩道,并對兩端部進行封閉。雙軌熱熔焊機不能到達的部位或其他特殊情況下,可采用熱熔擠壓焊接。焊接設備主要采用溫控式自動爬行塑料焊接機。
4)膜上覆土
復合膜鋪設完成后宜在48小時內進行覆土。采用挖掘機配推土機上土或推土機推運上土方式。表層采用5~10t平碾碾壓2遍。逆止閥下部結構采用四周人工填土的方式進行保護。

同類文章排行
- 防滲土工膜鋪設全流程解析!5 步避開 90% 工程隱患,防水效果提升 3 倍
- 影響復合土工膜材料耐久性的主要因素有哪些?
- 如何加強渠道防滲工程的質量管理以HDPE土工膜為例
- 蓄水池防滲中,塑料類和復合土工膜均有應用
- 復合土工膜在渠道防滲節水改造中的應用
- 渠道中應用土工膜連接的質量控制要點
- 公路工程中土工布的物理特性有哪些?
- 魚塘養殖土工膜施工經驗介紹
- 土工膜軋花成糙法和化學發泡成糙方法有什么區別
- 膠接法施工土工膜的水力性能變化及膠接法拼接要求
最新資訊文章
- 復合土工膜施工前,這 3 大質量關卡必須過
- 從阻隔滲透到抗老化,復合土工膜如何破解復雜環境施工難題?
- 土工膜鋪設的隱藏技巧:如何避免90%的漏水隱患?
- 基層處理+防滲毯鋪設:打造頂級防滲效果的秘訣!
- 垂直 vs 水平!水池防滲方案終極對決,答案讓人大跌眼鏡
- 膨潤土防水毯施工前必看:基層檢查、環境評估、材料準備攻略!
- 會呼吸的防水材料!膨潤土防水毯的智能自修復機制大揭秘
- HDPE如何攻占高端制造市場?
- HDPE土工膜:化工、石化、油田領域的“全能防護盾”
- 暴雨季施工必備:高溫環境防滲膜焊接安全操作手





首頁
電話
QQ
聯系
